钢筋混凝土化粪池厂家介绍到如今随着生活水平的提高,人们对于生活有着非常讲究的心态,生活当中积累的生活污水多,在一些居民小区里面,很多地方使用钢筋混凝土化粪池,那么安装钢筋混凝土化粪池有哪些注意事项?下面小编以安装40m³钢筋混凝土化粪池为例。
1、根据施工现场实际情况,40立方基槽开挖尺寸为:基槽长(5.6米+1米=6.6米),基槽宽(3.2米+1米=4.2米)
2、钢筋混凝土化粪池厂家介绍到化粪池基槽标高以工地下水管进水管的管口底部为准,化粪池池体的进水管口可以略低于工地下水管进水管的管口,基槽下挖尺寸是:直径3200-100mm-300(进水口管径)+200mm(混凝土)+100mm(细沙)=3.1米,即从工地进水管管口底部下挖3.1米。
3、挖好基槽把底部清理平整,如果化粪池基槽底部是虚土,则需现浇厚度为200mm混凝土为垫基,再铺100mm细沙,池体四周需填沙至池体直径一半以上位置,池体下部三角位需要用沙或者粉状物料回填,并用水淋实,使池体四周回填物密实,确保池体安全、耐压,挖机回填时,要求臂矮轻放。

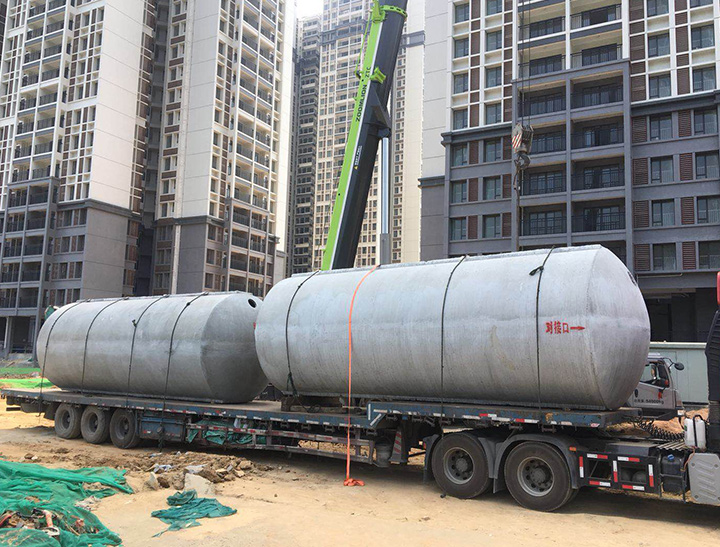

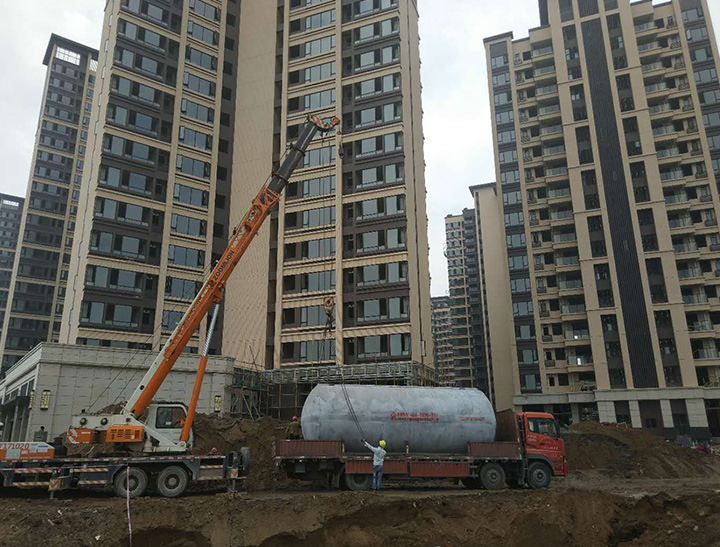

4、钢筋混凝土化粪池厂家告诉大家化粪池池体吊装时分清池体进出水口,池体下严禁站人,将化粪池池体慢慢放好、调试、定位。
5、 池体定位后根据现场实际情况确定回填步骤,固定池体位置,避免左右滚动,回填时不可有大块硬物撞击池体,定位好后才能松除钢丝绳。
6、如因安装化粪池的位置需要过消防车或其它重型车,故在回填至罐体超出200mm 后,则需浇厚度为300mm宽5000mm的钢筋混凝土的保护层再回填泥土,然后再做路面硬化,注意:化粪池的顶部到路面硬化的距离不能少于800mm。
7、钢筋混凝土化粪池厂家介绍到有地下水的安装场地,根据地下水水位高低往池体内注入化粪池相应的水使池体稳定后再慢慢填沙,回填到一半以上位置,池体内水满后才能回填,水满可以抗压、抗浮,这一点比较重要,否则,如果下雨,或者有地下水,就会造成重复施工,无地下水的场地在池体定位后,池体四周回填细沙至池体1/2位置,可在回填时同步往池体内注水,水位可以直接注满,四周用水淋实,池体内水位超过池体直径一半以上,四周可回填到位,机械回填时切忌用力打压。
8、钢筋混凝土化粪池厂家提醒化粪池池体未做好地面硬化,严禁过车,回填时挖机等回填机械不可碾压。安装时可根据地形、实际情况灵活处理。
